(来源:风芒能源)
风芒能源获悉,8月7日-8日,内蒙古察哈尔绿电园区电力基础设施项目、和林格尔绿电园区电力基础设施项目牵头企业竞争性优选结果公示。
根据公示,两个项目均由内蒙古能源集团中选。

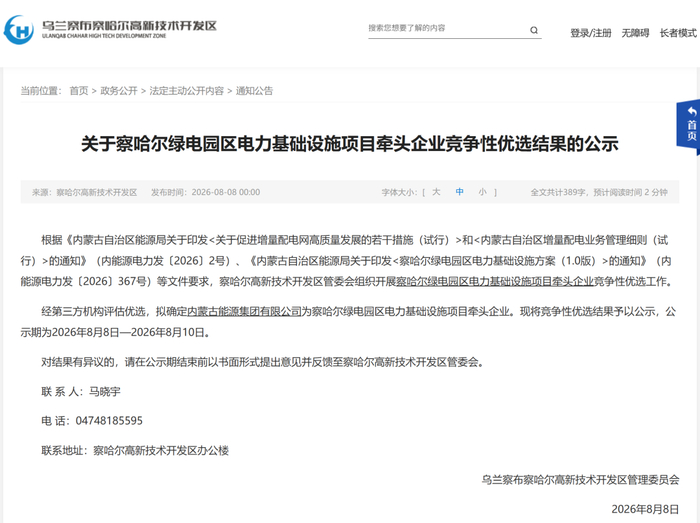

据悉,察哈尔绿电园区电力基础设施项目增量配电网建设分近期、中期和远期实施。
近期,配电区域内新建220千伏变电站3座,新建站1新建1台240兆伏安主变,新建站2新建2台240兆伏安主变,新建站3新建1台240兆伏安主变,新增变电容量960兆伏安;新建220千伏线路长度约245千米,新建110千伏线路长度约184千米,新建10千伏线路长度约47千米,综合管廊23千米。
中期,配电区域内新建220千伏变电站1座,新建站4新建1台240兆伏安主变,新建站2扩建第3台240兆伏安主变,新建站3扩建第2台和第3台240兆伏安主变,新增变电容量960兆伏安;新建220千伏线路长度约49千米,新建110千伏线路长度约8千米,新建10千伏线路长度约24千米。
远期,新建站1扩建第2台240兆伏安主变,新建站3扩建第4台240兆伏安主变,新建站4扩建第2台、第3台和第4台240兆伏安主变,新增变电容量1200兆伏安;新建220千伏线路长度约36千米,新建10千伏线路长度约24千米。
统筹考虑察哈尔绿电园区近、中、远期负荷增长趋势,科学布局新能源项目与储能设施,保障数据中心高比例绿电需求。察哈尔绿电园区负荷按近期127万千瓦、中期242万千瓦、远期347万千瓦考虑。
2026年12月底前,完成资产管理公司组建、前期手续办理、施工招标等全部前期工作,新能源、电网工程和配套储能设施开工建设;2027年底前,资产管理公司分批次组织风电、光伏及配套新型储能等项目施工建设,有序完成设备安装、系统调试及并网验收等工作,并实施增量配电网变电站及配套输电线路建设,完成供电线路切改,取得电力业务许可证。

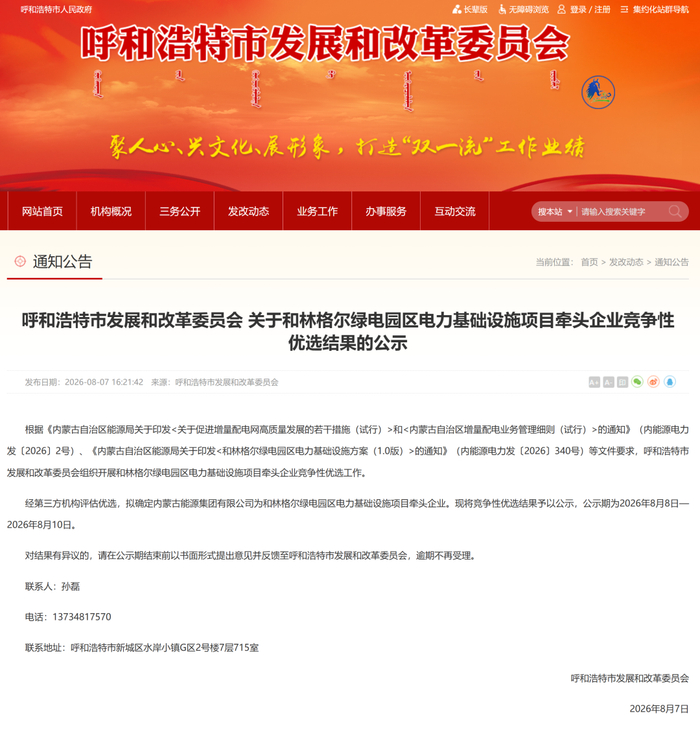

和林格尔绿电园区电力基础设施项目增量配电网建设分近期、中期和远期实施。
近期,配电区域内新建220千伏变电站2座,新建站1、新建站2分别新建2台240兆伏安主变,新增变电容量960兆伏安;新建220千伏线路长度约59千米,新建110千伏线路长度约61千米,新建10千伏线路长度约120千米。
中期,配电区域内新建220千伏变电站3座,新建站3、新建站4、新建站5分别新建2台240兆伏安主变,新增变电容量1440兆伏安;新建220千伏线路长度约58千米,新建110千伏线路长度约80千米,新建10千伏线路长度约40千米。
远期,新建站1、新建站2、新建站3分别扩建第3台240兆伏安主变,新增变电容量720兆伏安;新建220千伏线路长度约31千米,新建10千伏线路长度约90千米。
统筹考虑和林格尔绿电园区近、中、远期负荷增长趋势,科学布局新能源项目与储能设施,满足和林格尔绿电园区算力企业电力需求。和林格尔绿电园区负荷按近期86万千瓦、中期168万千瓦、远期320万千瓦考虑。
2026年12月底前,完成资产管理公司组建、前期手续办理、施工招标等全部前期工作,新能源、电网工程和配套储能设施开工建设;2027年底前,资产管理公司分批次组织风电、光伏及配套新型储能等项目施工建设,有序完成设备安装、系统调试及并网验收等工作,并实施增量配电网变电站及配套输电线路建设,完成供电线路切改,取得电力业务许可证。
